污水集中預處理工程(一期)安裝任務過半

2012-09-06 08:54:32 江濱水處理

污水集中預處理工程(一期)安裝任務過半



自7月份全面進入設備安裝階段以來,污水集中預處理工程(一期)進展良好,安裝任務過半,累計安裝設備5800萬元,完成安裝總量的63.74%。

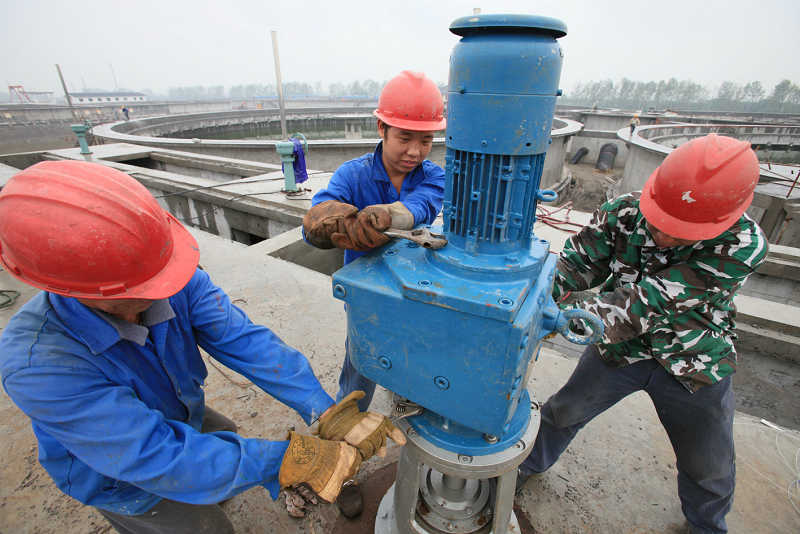

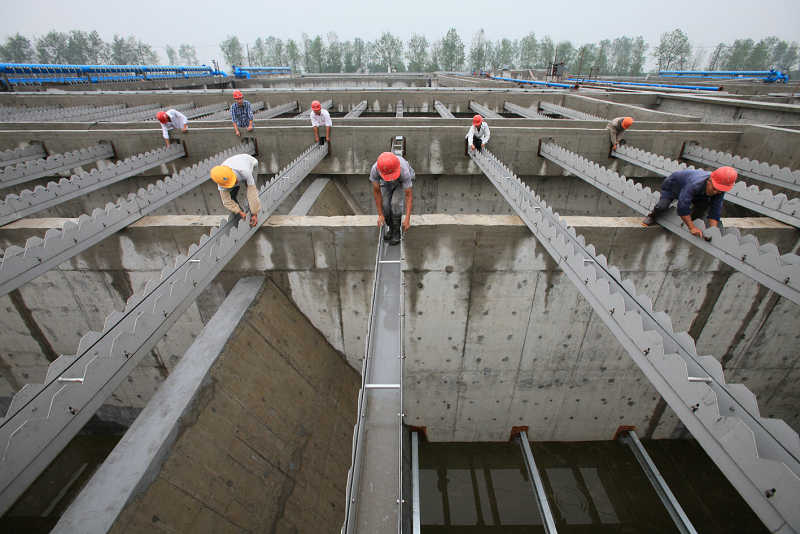

至8月底,污水集中預處理工程(一期)完成土建投資300萬元,設備投資2500萬元,調節池、初沉池等結構完成滿水試驗,Ⅰ標基本完成設備安裝工作;Ⅱ標完成脫泥機房設備安裝,開始刮泥機安裝;Ⅲ完成70%非標件安裝任務,開始吸泥機、鼓風機安裝;開始綠化工程編制標底、標書,電力配電設備全部進場安裝等,計劃到9月底基本結束,10月底全面完工。
